【 自地自建 】如何選擇營造廠、承包商? | 合約的重要性

尋找承包商

當建照下來後,正式進入開始找營造廠商的階段,我們先從家附近的漂亮農舍、或是正在施工的工地開始打聽,透過詢問屋主是否滿意推薦後、進一步得到營造廠或承包商的聯絡資料。

有看到實體建案或正在蓋的現場情況,比較清楚承包商的施工品質;與屋主談話過程,也能瞭解承包商在溝通、信用上是否可以信賴。也因為這些承包商都有在附近蓋房子,工班都會在同一個區域,調度上容易配合,距離成本降低,接案機率也會增加。

報價

當承包商透過施工圖提供報價後,在簽訂合約之前,雙方見面詳談細節,在過程中最好先確認承包商報價中每個項目使用的品牌、規格、單項報價,如果之後選用超出報價的商品,以補差額的方式替換,例如:磁磚、防水品牌、衛浴、插座、水電基本配置的費用等。

自建最美好的地方,就是業主可以依照自己的喜好來選擇,在不影響承包商利潤下,雙方能事先達成共識,將來施工過程中,溝通上就能順利的多,也比較不會有爭議。

簽約前

雖然在簽合約時,都相信一切會順利,但是難免會有意外發生,像我們就遇到工程延期跟糾紛,至少有合約的保障,使我們遇到困難還能順利處理。

 以下是我們的自建經驗中,提醒大家需要注意的事項:

狀況1-工程延誤

我們的合約是「完工日期:180天工作天」,但是當承包商延遲工程進度時,算法跟我們有差距,建議直接明定幾月幾號完工日,不要用工作天來計算,簡單明瞭。

狀況2-違約罰金計算有爭議

我們的合約違約罰金是以「未完工價金」千分之幾來計算,遇到狀況時,才發現未完工的程度很難衡量,無法用清楚的金額去計算。

承包商可以說每個項目進度都剩一點點了,雖然沒有完工,但每天只罰幾百塊,無法達到違約金的作用,建議直接用總工程的千分之幾去算,也比較沒有爭議。

狀況3-更換磁磚費用難釐清

磁磚的尺寸、款式會有施工費用的不同,通常承包商提供的基本尺寸是60×6030×60拋光石英磚,如果想選用大尺寸木紋磚、或特殊拼法都會影響師傅報價;

如果像我們一開始就很確定會更換木紋磚,但還沒在初期選好所有磁磚時(磁磚通常會在後期才會確定款式),建議合約上可以先請承包商列出供應的磁磚廠牌、尺寸跟施工詳細價格,之後如果換尺寸需補差額多少,都事先討論好,雙方才能合作愉快。

狀況4-滴水條

因為喜歡白色外牆的簡約感,我們四處留意路上有噴石頭漆的房子,有些房子窗戶下方、屋簷處會有黑黑的雨水痕;後來我們發現能維持潔白的房子,都有加裝一種收邊條,雨水才不會延著牆面流下,可以維持牆面的潔白。

我們有提供承包商參考圖片,告知窗沿下方想要裝,雙方在報價時也都確認了。

但是當石頭漆廠商進場,才被告知要追加支付這項「滴水條」約4萬元的費用,因為施工圖上只寫「收簷板」,收簷板是只有屋簷有收邊。

如果有考慮選用石頭漆外牆,又希望維持牆面潔白,會建議加裝「滴水條」,也建議要事前和承包商談好合約有無包含在內;如果沒有,也要先告知差額或是計算方式。

分期支付施工費用

我們的工程合約是由承包商提供,雙方在審視完合約後,同意簽約,在此很感謝他能提供完善的合約,在付款部分,他自行分了10個工程請款進度。

當我們後期遇到地磚鋪設不平的工程糾紛時,因為還有將近20%的工程款還沒付,當雙方等待調解停工時,對我們來說是非常重要的保障。

水電需留意的部分

承包商的合約,通常水電會有基本配置,例如一個房間安置4個插座、一個燈、兩個開關。如果想增加壁燈、插座、出水孔等等,當然都需要額外的施工費用,在此建議大家先與承包商詢問如何計算額外的出線孔費用、例如:增加一個插座700元。還有水電上使用的品牌、型號都先寫在合約中,將來如果想替換比較好的插座面板,自行補上差額,雙方也能合作愉快。

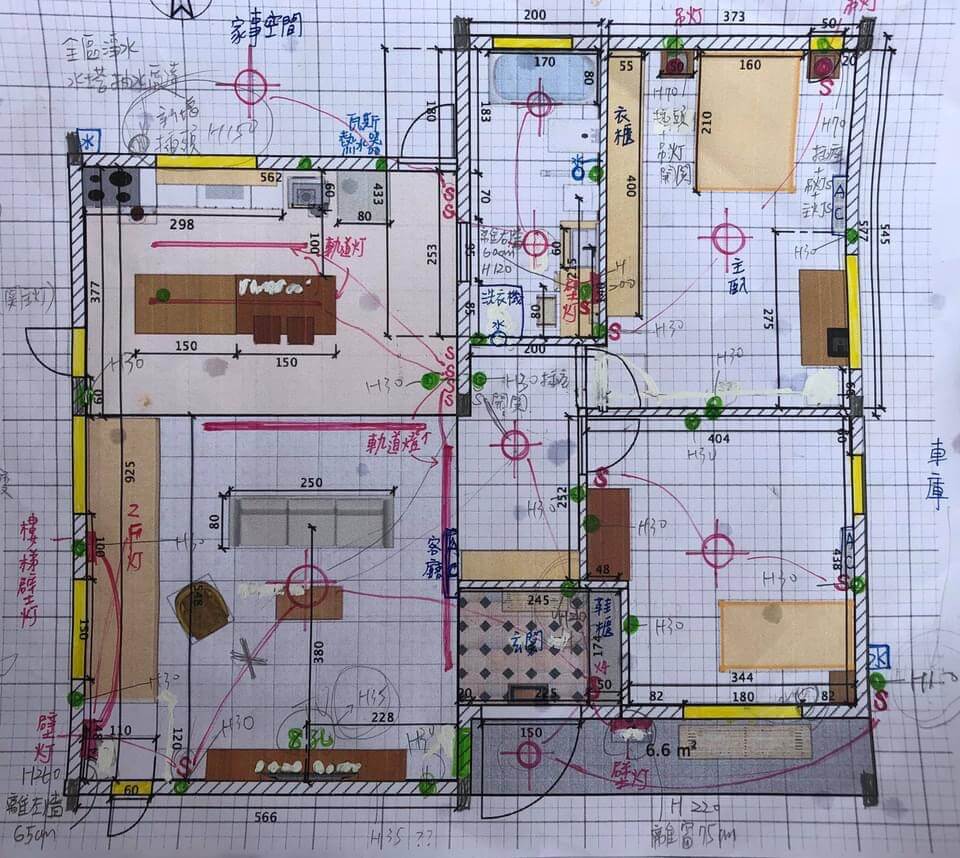

補充說明,如果沒有事先特別要求,水電師傅會以基本配置來施工插座、開關位置;建議大家可以先考量使用習慣及動線,提供符合需求的水電圖給承包商,之後也會在「無裝潢設計」文章中,介紹自行繪製水電圖的部分。

簽約後

蓋房子的過程中,容易出現與事前預期不符的變化,雙方合作前簽下詳細的合約書,對業主來說是非常重要的保障,也是日後能順利完工的房角石。

在合作過程中,也要站在對方的立場著想,就算發生一些意料之外的小缺失,也專注在處理問題,請對方改善即可,不要把心力放在責怪上,以溫和、尊重,但堅定的態度去溝通,把合約視為保護自身而不傷人的劍,廠商能順利完工、交屋才是最重要的事。
